項目經理如何進行團隊責任分配?

fangfang
2024年10月22日 12:48 本文熱度 1418

在項目團隊中,團隊成員能不能全力以赴,取決于成員被要求承擔什么樣的責任。旁觀者效應對團隊合作有很大的啟示意義,如果管理者沒有為團隊成員規定明確的責任,很多成員都會產生“我不做,有人做”的想法,從而導致團隊合作中出現相互推諉的現象,導致團隊績效遠不如單個成員工作績效的累加值。



要避免責任分散,必須做好三落實 外國人習慣于簽字,中國人習慣于蓋章。簽字容易找到責任人,蓋章則未必,對公章背后的責任人進行確認是一項艱巨的工作。有一種說法“新官不理舊政”就是一個例子。



為了確保每個人承擔起各自對項目的責任,降低“旁觀者效應”的影響,使項目能夠順利完成,必須落實每個人的具體職責。為此必須確保做到:任務落實、人員落實、組織落實。


(1)任務落實。



為了防止相互推諉、扯皮和責任不清的情況出現,每項任務必須有且只能有一個人對其負責。如果一項工作必須由兩個人負責,則應該對該任務進一步分解落實。


(2)人員落實。



相關人員會對項目產生影響,必須確保將每個具體工作責任落實到具體個人,而不是一個組織、一個部門、一個小組。不能讓任何一個人對項目只享有權利而不承擔義務。


(3)組織落實。



確保在項目組織和實施中,人員、流程、使用管理平臺、技術、工具之間協調一致,并建立相應的激勵措施等。很多人需要對項目盡責,但他們中的很多人不是項目經理的下屬,甚至不是公司的員工,如何使這些人承擔起對項目的責任是項目經理面臨的挑戰。



為了實現“三落實”,建立責任分配矩陣(responsibility assignment matrix,RAM)是很有幫助也是很有必要的。正確使用RAM可以明確項目活動負責人,確定每個人的項目責任,有效降低項目工作無人負責的風險。



一般的責任分配矩陣都是一個二維表格,其中包含相關人員名單、完成項目需要的活動,以及每項活動與每個人的對應關系。在大型項目中,可在多個層次上建立RAM。例如,高層次的RAM可定義項目團隊中各小組分別負責WBS中的哪部分工作,而低層次的RAM則可在各小組內為具體活動分配角色、職責和職權。RAM涵蓋了與每個人相關的活動和與每項活動相關的所有人員。

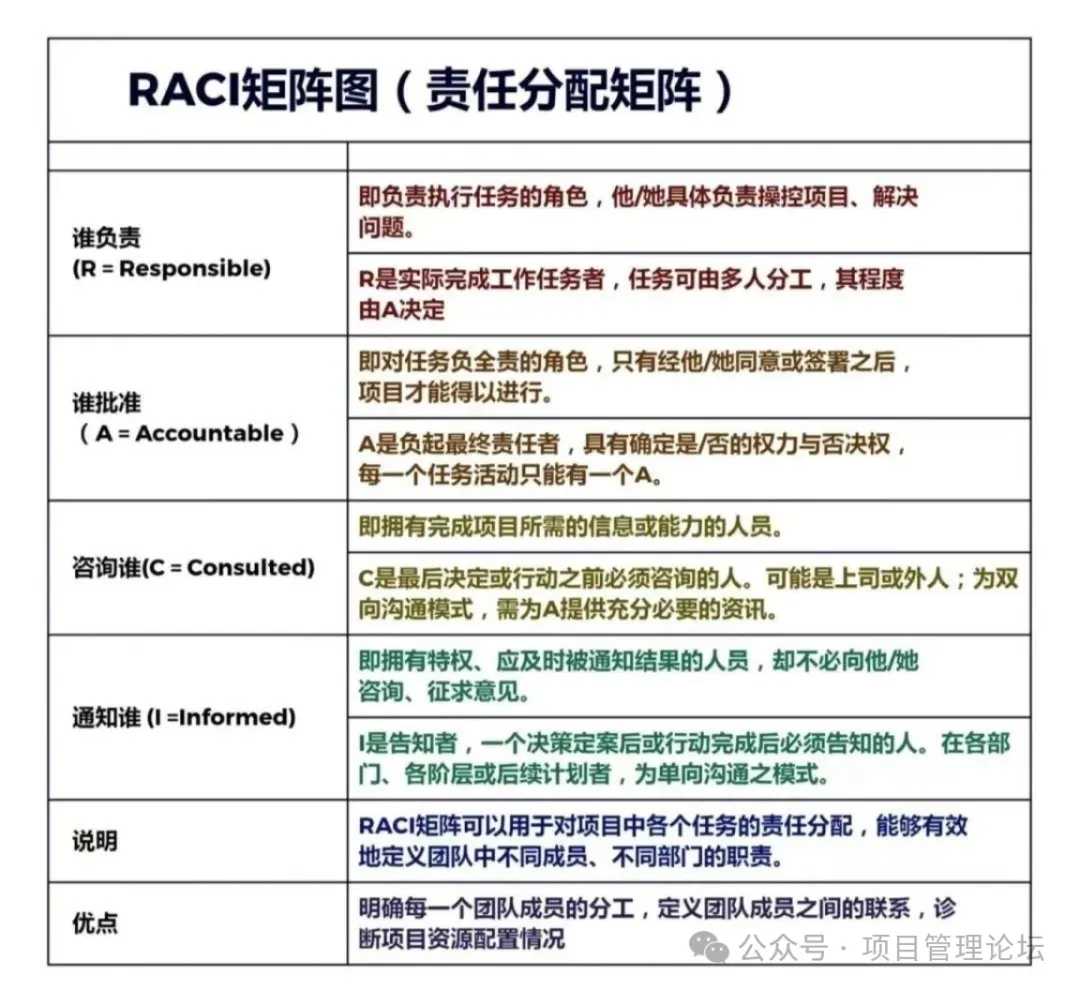

RAM的一個例子是RACI,R、A、C、I是Responsible(負責)、Accountable(批準)、Consulted(咨詢)、Informed(知悉)4個英文單詞的首字母。如下表所示:



編寫RACI的步驟如下。

(1)填寫活動的代碼和描述。

(2)在其他各欄內,填寫項目責任。

(3)對責任分配進行討論和審批。



當然也可在不具有活動管理責任的其他職務處填寫相應的注釋,這有助于估算各項活動、各種職務的工作時間。



討論和確定好RACI后,必須將RACI傳達給項目中(至少是組織內部)的相關人員。需要注意的是,每項活動有且只能有一個R。如果不能對某項職務劃分責任,則該活動需要進一步細分。如果項目管理團隊成員在其欄內沒有R,那么他不是項目管理團隊的真正成員,可能是擴大范圍的團隊成員(他不具有任何責任,因此他不實施管理,而是執行)。



另外,所有人需達成一致意見,同意責任分配。活動責任的承擔涉及對時間安排、成本、風險等的保證。責任不僅是技術性責任,也包括管理責任。而且,所有責任必須落實在項目管理團隊的范圍內。如果項目管理團隊之外的人員負責一些活動,那么項目經理必須承擔該工作的管理責任,還要承擔該部分工作與其他工作的接口協調責任(如需要)。誠然,項目經理負責整個項目,但不負責各項單獨活動,此類責任應分配給特定專員。



還需要說明的是,在責任分配完成后,項目負責人還需要完成以下工作:確保團隊的工作優先級與客戶的需求一致;確保將團隊的工作適當?shù)卣故窘o管理層;讓技術負責人為不懂技術的人員解釋技術問題;同時讓開發團隊了解一些必要的非技術問題。

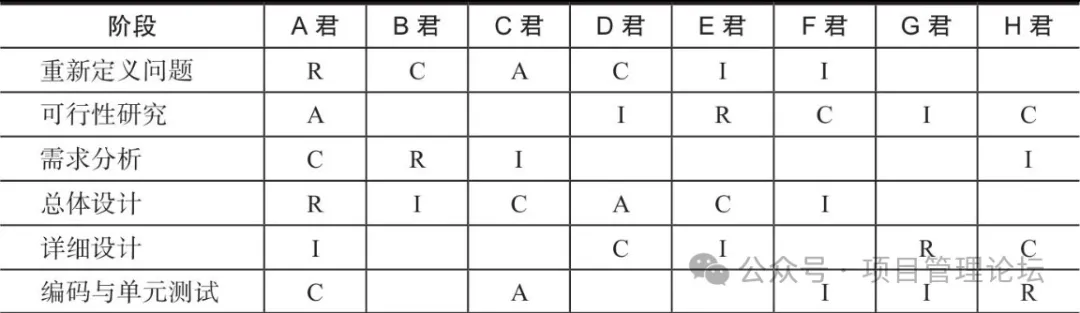

某軟件項目的責任分配矩陣示例如下:


?
