1. 產品報價
1.1應用邏輯
標準工時是計算人工成本的基礎。通過標準工時可量化單位產品的人工投入,結合設備折舊、材料成本等,形成總成本,支撐報價決策。
1.2 步驟示例
成本拆分:單位產品人工成本 = 標準工時 × 單位時間人工費率(含工資、社保等);
綜合報價:總成本 = 人工成本 + 材料成本 + 管理費分攤 + 利潤加成;
競爭力評估:橫向?qū)Ρ刃袠I(yè)標準工時,優化工藝以降低報價。
1.3 關鍵點
2. 計件工價設計
2.1 應用邏輯
計件工資 = 單件工價 × 合格品數量。
標準工時用于制定公平的工價,確保工人收入與企業成本平衡。
2.2 設計方法

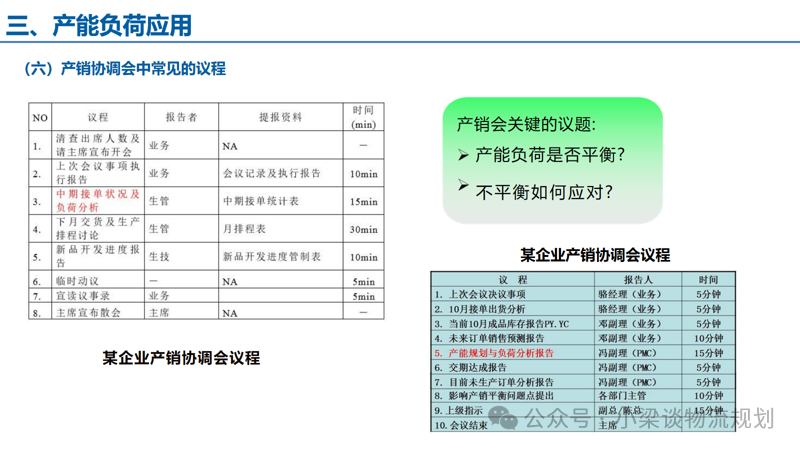

3. 產能負荷分析
3.1應用邏輯
通過標準工時計算理論產能,對比訂單需求,評估設備與人員的負荷率,識別瓶頸。
3.2 計算公式
理論產能 = 可用時間(如8小時/天) / 標準工時;
實際產能 = 理論產能 × 設備利用率(考慮故障率) × 人員效率;
負荷率 = 訂單需求總量 / 實際產能 × 100%。
應用場景
產能不足:負荷率>100%時,需增加班次、設備或外包;
產能過剩:負荷率<80%時,可接新訂單或優化資源配置。

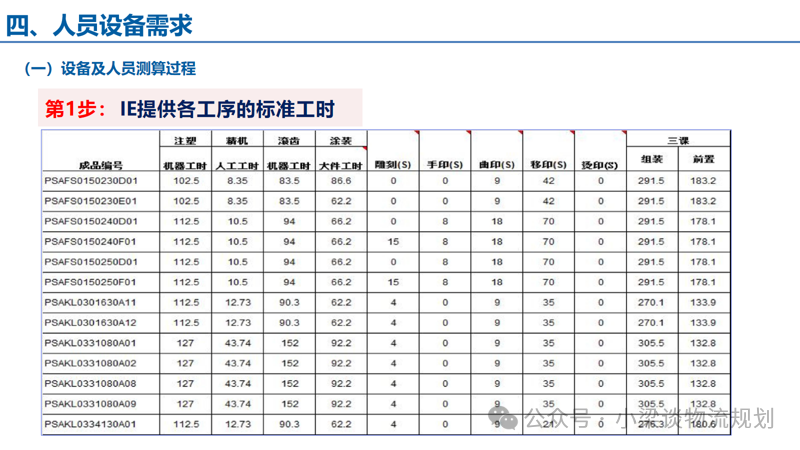

4. 人員與設備需求規劃
5. 生產計劃排程
應用方法
訂單優先級:按標準工時估算交貨周期,優先安排耗時長的訂單;
排產平衡:通過工時數據均衡各工序負荷,避免產線擁堵;
動態調整:實時監控實際工時與標準偏差,調整計劃(如插單應急)。
示例工具

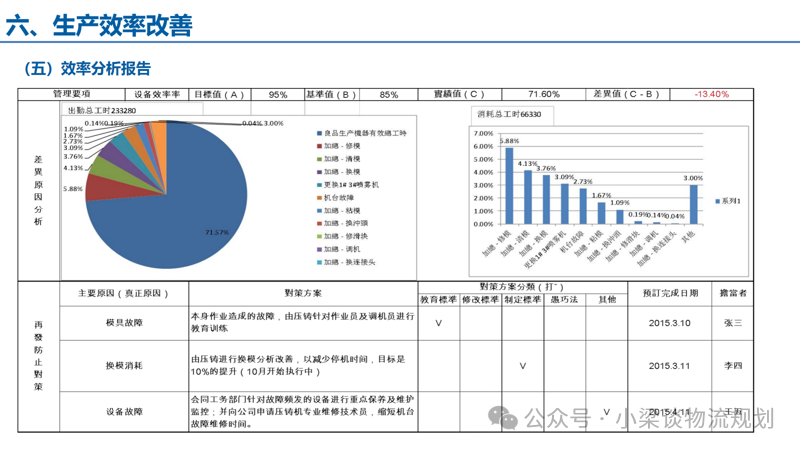

6. 生產效率管理
